“东方欲晓处,法律守卫人”
初次接待EPC项目当事人指南
律师必做的5个关键动作
作者:周文俏 律师
引 言
在工程纠纷领域,EPC项目因其“设计-采购-施工”一体化的特殊性,争议往往比普通施工合同更复杂、标的额更大、证据更庞杂。律师在初次接待当事人时,能否快速抓住案件核心、引导当事人提供有效信息、建立专业信任,直接决定了能否成功委托,也影响后续案件的推进效率。
本文结合多年工程纠纷实务经验,为律师同仁整理了一份EPC项目初次接待的操作指南,涵盖4个注意要点、5大追问维度、初步判断框架及标准动作清单,助力律师在首次会谈中高效破局。
Part.01
接待前的心理建设:四个注意要点
在正式进入案情询问前,律师需要先调整好自己的立场与姿态:
1
保持中立,但立场清晰
不要急于评判业主“不认可”是否合理,也不要因为标的额大而表现得过于兴奋。正确话术是:“法律看证据,不看金额大小。”让当事人感受到你的理性与专业,而非急于站队。
2
区分法律问题与工程惯例
EPC项目中,很多争议源于设计变更、材料认价、工期延误责任。当事人常常把行业惯例当作法律依据,律师需要及时引导其回到合同条款和书面签证上来。
3
警惕口头承诺,反复追问书面依据
EPC项目口头指令频繁,但在诉讼中极难成立。律师应反复追问:“业主不认可的说法有没有书面记录?谁说的?在什么场合?”帮助当事人意识到证据的重要性。
4
初步判断案件类型
EPC纠纷大致可分为三类:结算纠纷(业主认为工程值不了那么多)、变更索赔纠纷(业主不认增量)、质量/工期反索赔(业主以此为借口拒付)。不同类型策略差异巨大,需要在接待初期就做出判断。
5
确认业主方性质
Part.02
必须追问的核心细节:五大维度
建议按以下顺序提问,并做好详细记录:
(一)
基础合同与结算状态
合同计价模式:是固定总价、单价合同,还是成本加酬金?
是否已完成竣工验收?是否移交?是否已进入质保期?
有没有双方的正式结算书或初审对账记录?
争议金额是报审金额,还是已付之外的尾款?业主已支付比例是多少?
(二)
业主不认可的具体理由(最关键)
要求当事人用原话或书面文件复述业主的理由,常见类型包括:
超概算/超预算
变更无依据(“先干后报”)
价格不公允
工期延误抵销
质量缺陷或未达性能指标
已包含在固定总价内
(三)
变更与签证管理(EPC高风险区)
争议金额的主要构成是什么?(设计变更、新增需求、材料涨价、赶工费等)
是否有业主签字确认的《工程联系单》《设计变更单》或会议纪要?
是否存在“先干后签”或口头同意后未补签的情况?
是否有监理或跟审单位?他们对变更是否认可?
(四)
工期与违约情况
项目是否按期完工?延误是否有业主书面同意顺延?
业主是否已提出罚款要求或直接扣罚?
业主是否存在长期拖欠前期进度款的情况?
(五)
证据现状与紧急行动
业主不认可是什么时候提出的?是否已发函?
重要沟通是否有书面记录?如无,建议立即通过邮件、会议纪要等方式固定证据。
是否存在诉讼时效或合同中约定的短期索赔时效(如28天内索赔)已过?
Part.03

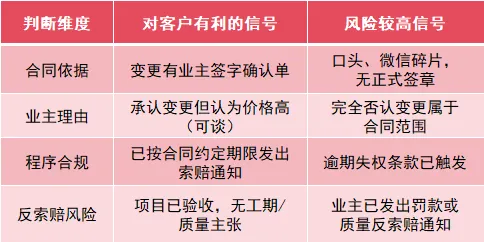

初步判断框架
Part.04
结束前的标准动作
接待结束前,律师应完成以下五项工作:
01
风险告知
明确告知当事人:EPC案件中,无书面签证的变更请求,法院支持率很低,不要过度承诺结果。
02
出具证据清单
当场列出一份《需补充的证据材料清单》,要求当事人在3-5天内提供,包括:
1.合同及补充协议
2.变更单、签证单
3.往来函件、会议纪要
4.付款凭证
5.工期记录
03
提出下一步建议
根据案件情况,建议:
1.先发律师函锁定债权
2.申请诉前保全
3.启动第三方结算审价(如合同有约定)
04
提示费用风险
如果案件涉及大量工程量鉴定、工期鉴定,提前说明鉴定费高、周期长,且由申请方预缴。
05
给出行动底线建议
在未见到所有变更的业主书面确认之前:
1.不要主动提出打折和解
2.不要再向业主提交新的变更单
3. 避免对方认为你承认之前变更依据不足
结语
EPC工程纠纷案件,法律关系复杂、证据链条长、标的额高,对律师的专业能力和实务经验都是不小的考验。初次接待既是信息收集的过程,也是建立信任、展示专业度的关键时刻。
掌握上述要点和流程,不仅能帮助律师高效梳理案件、识别风险,更能让当事人感受到你的专业与可靠,为后续委托打下坚实基础。希望这份指南能为您的EPC业务开展提供实用参考。
本文为实务经验总结,具体案件请结合实际情况调整策略。
