“从长沙南站到长沙西站,坐高铁居然要三个多小时?”前段时间与同事的闲聊,道出了不少长沙市民的出行困惑。作为这座城市两大核心高铁枢纽,长沙南站与在建的长沙西站直线距离不过30余公里,却因缺乏直达铁路联络线,让跨站出行沦为“长途跋涉”。这一现象的背后,既是长沙高铁枢纽从“单中心”向“双枢纽”转型的阶段性阵痛,也折射出中部交通重镇构建高效网络的迫切需求。
要理解这场“三小时通勤困境”,必先厘清两大枢纽的定位差异与成熟度分野。运营十余年的长沙南站,是京广高铁与沪昆高铁交汇的“黄金十字”枢纽,总建筑面积31万平方米,设13台28线,2024年全年到发旅客突破1亿人次,日均客流超8万人次,高峰期更是达到9万人次,早已成为衔接京津冀、长三角、珠三角与云贵川的全国性铁路节点。
作为集高铁、公路客运、地铁、磁浮等多种交通方式于一体的“五站合一”立体枢纽,这里不仅汇集地铁2号线、4号线与磁浮快线,更通过负一层连通黎托综合客运枢纽,旅客下高铁后5分钟即可换乘班线客车前往周边30多个县市,磁浮换乘最远距离仅200多米,成熟的“高铁+城轨+公路”换乘体系,让其成为长沙对外联通的核心门户。

而正在全速建设的长沙西站,则是另一番蓄势待发的格局。作为国家“八纵八横”高铁网渝长厦通道的核心节点、长株潭“三主五辅”客运布局主站之一,这座以“三湘四水、杜鹃花开”为设计理念的超级枢纽,规划总建筑面积达49万平方米,规模约为长沙南站的3.7倍,规划车场16台30线。

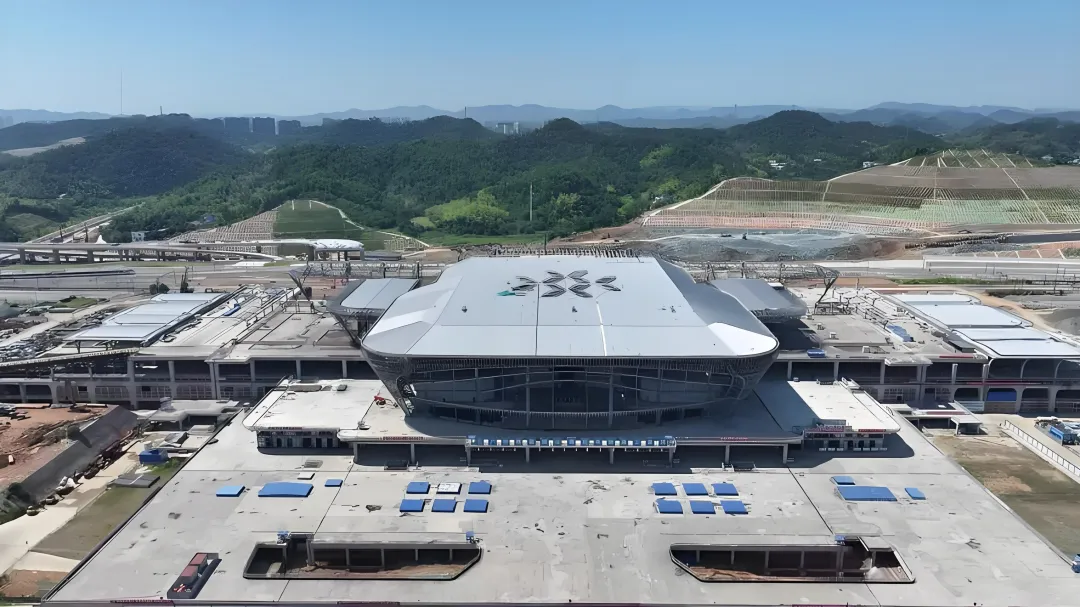

截至2026年1月,站房建设已完成总工程量的58%,既有线以北区域全面完成主体结构施工,既有线区正推进高架层结构施工,已正式转入上部结构施工阶段,为后续投运筑牢根基。

项目预计2026年建成投运后,初期年发送旅客可达1515万人次,远期突破2020万人次,不仅是常益长高铁的终点站,更将接入长赣高铁、长韶娄高铁等多条线路,串联川渝、湘赣、闽粤三大经济区,成为长沙对接西部与南部的新门户。然而,正是这种“一南一西”的布局与线路网络的错位,叠加两站建设进度的时间差,导致了当前的衔接难题。

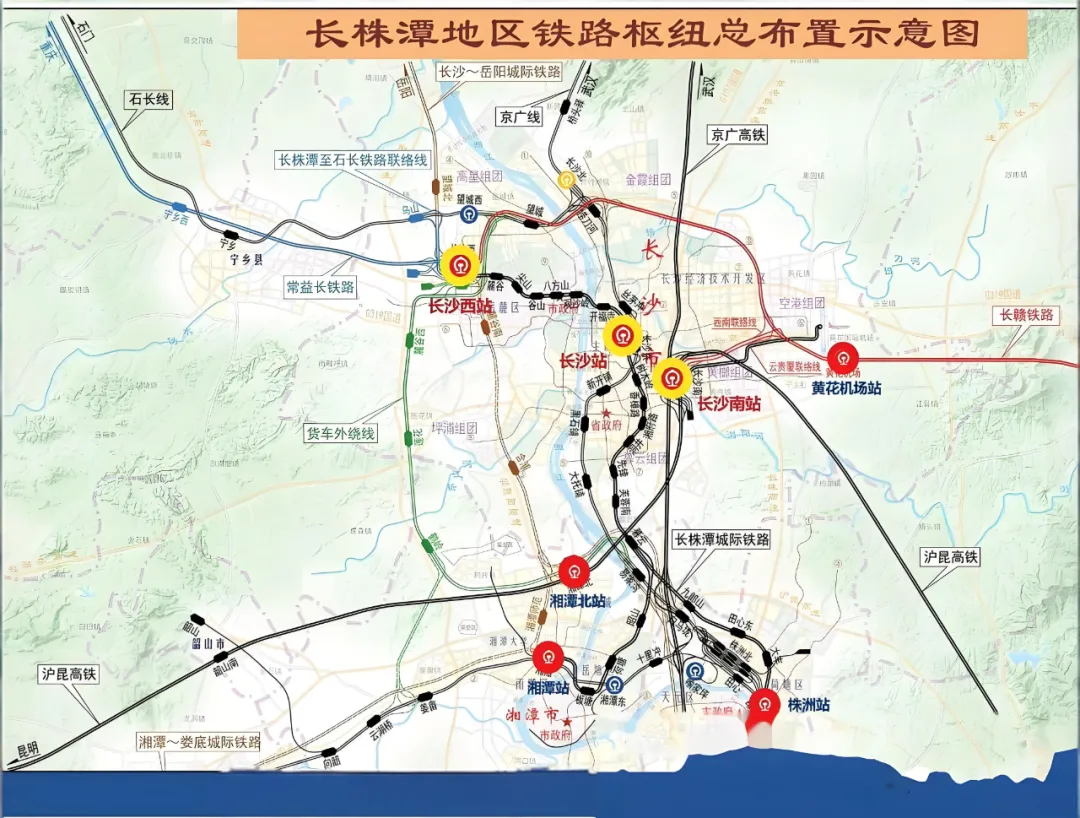

目前,从长沙南站前往长沙西站,高铁出行需经株洲西、湘潭北等站点绕行,全程耗时3小时以上,甚至超过长沙至武汉的高铁时长;选择地面交通同样不便,即便走最快的快速通道,在无拥堵情况下也需1.5小时左右,且受路况影响极大。这种低效衔接,不仅给市民跨区出行带来困扰,更制约了两大枢纽的协同效能——长沙南站运能已接近饱和,却无法通过长沙西站分流部分客流;长沙西站未来投运后,也难以快速承接长沙南站的中转需求,形成资源浪费。

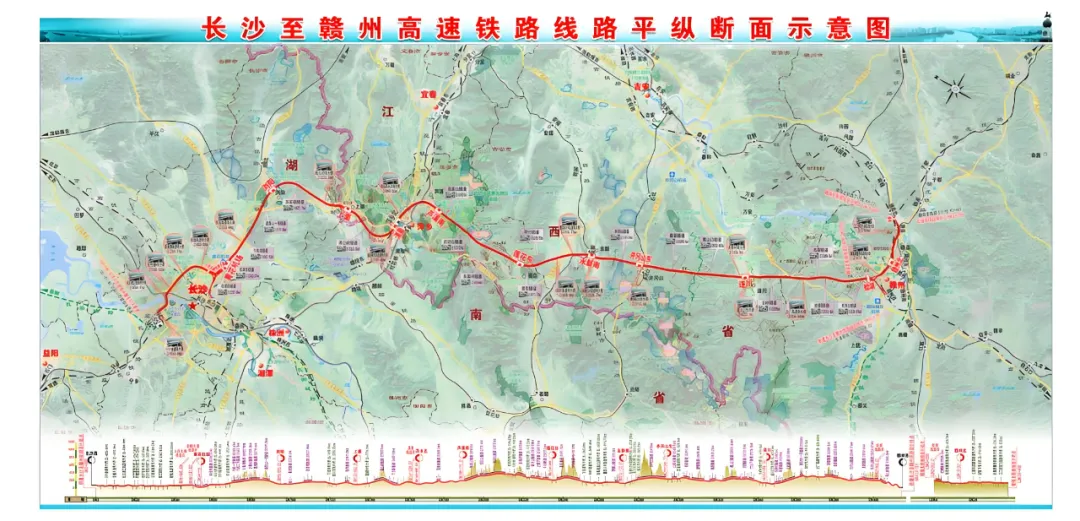

困境之下,破解枢纽衔接瓶颈的规划已进入实质性推进阶段。最受关注的长赣高铁西南联络线,作为长赣高铁的重要配套工程,已于2025年8月随长赣高铁湖南段同步开工建设。长赣高铁全长429.5公里,设计时速350公里,建设工期5年,而西南联络线全长6.18单线公里,将直接连通长沙西站与长沙南站,经长沙南站衔接沪昆高铁、京广高铁,设计时速120公里,计划2030年与长赣高铁同步建成通车。

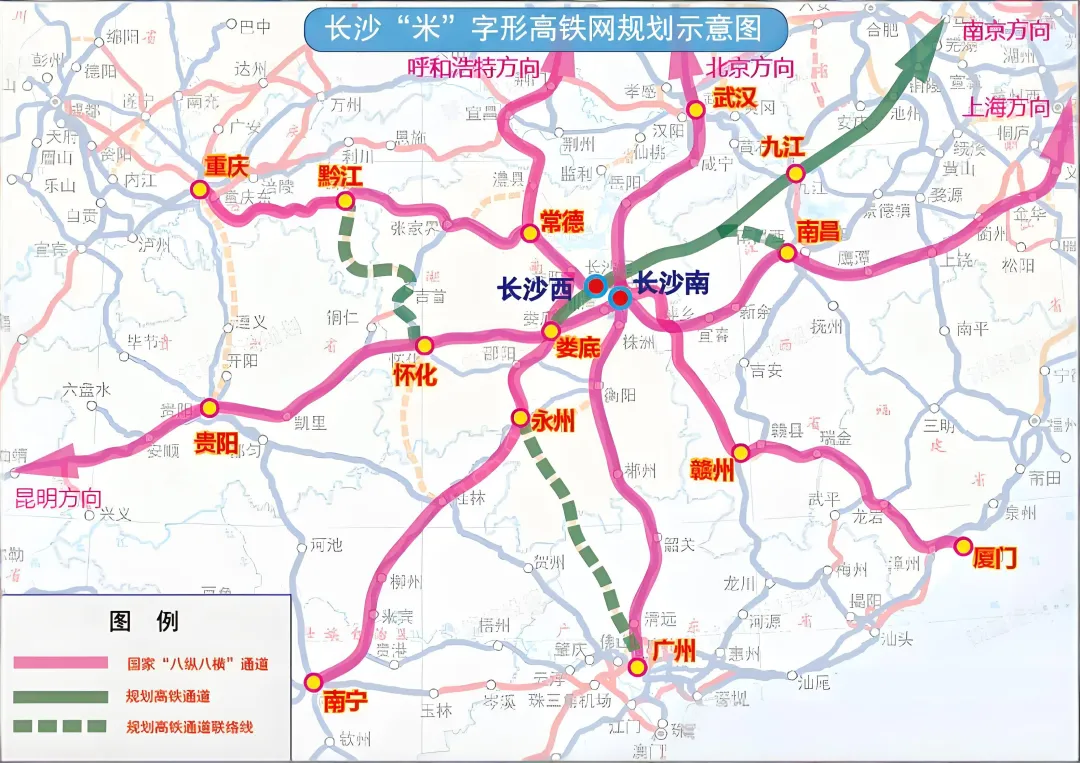

省长毛伟明曾指出,长赣高铁及配套联络线对构建长沙“米字型”高铁枢纽、推动长株潭一体化发展具有重要意义。届时,常益长高铁沿线的常德、益阳等地旅客可经长沙西站直达长沙南站,无需绕行株洲西、湘潭北,两大枢纽的高铁通勤时间有望压缩至半小时以内,彻底终结“同城不同速”的尴尬。

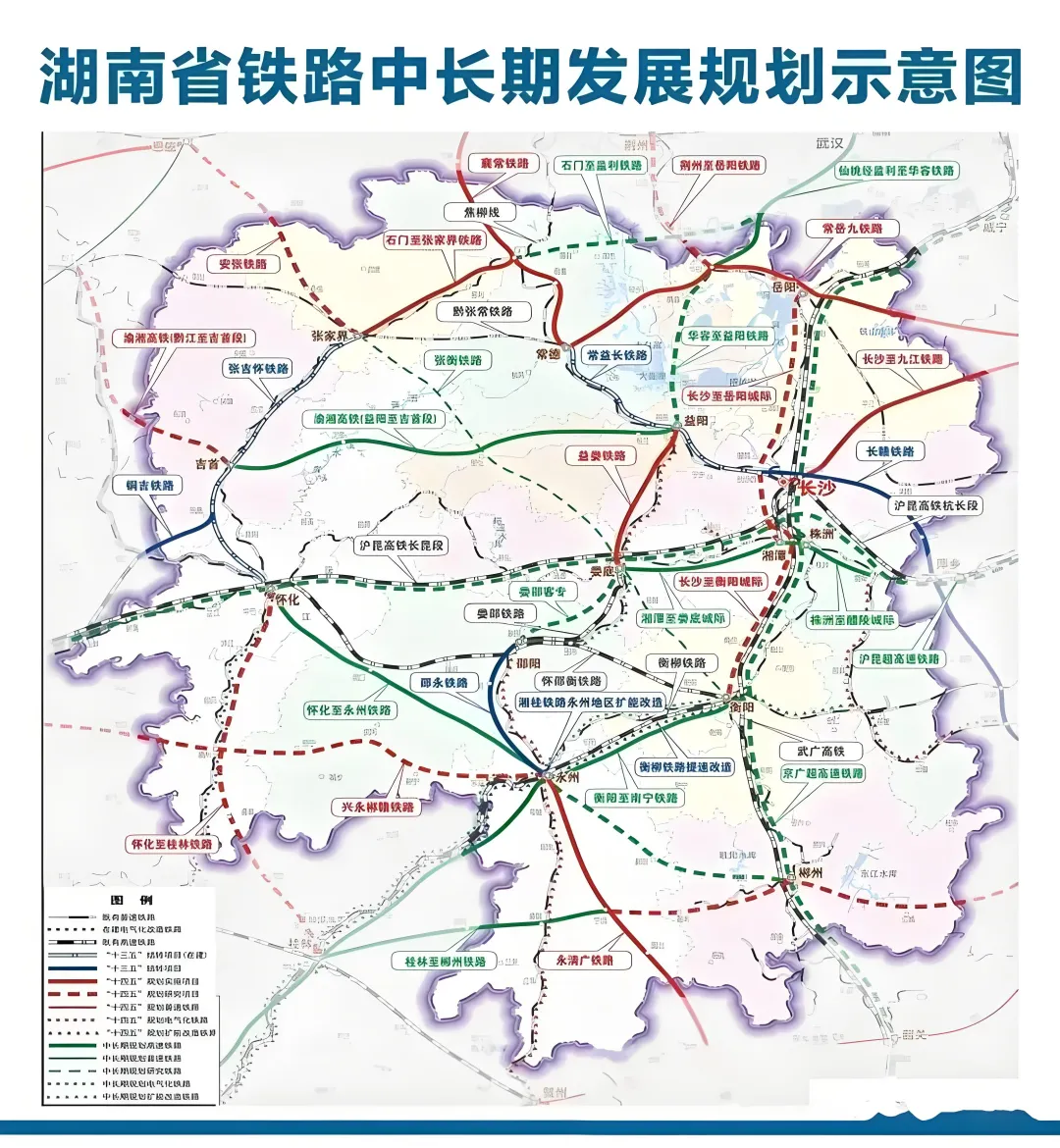

更值得期待的是,长沙正通过多维线路布局,构建“双枢纽联动+六网融合”的铁路网络。长沙西至沪昆高铁连接线(长韶娄高铁)已启动预可行性研究,这条设计时速350公里的线路,从长沙西站经宁乡、韶山至娄底,衔接沪昆高铁与呼南高铁,不仅填补了长沙枢纽西南向高铁空白,更能通过联络线实现两大站的高效互通。

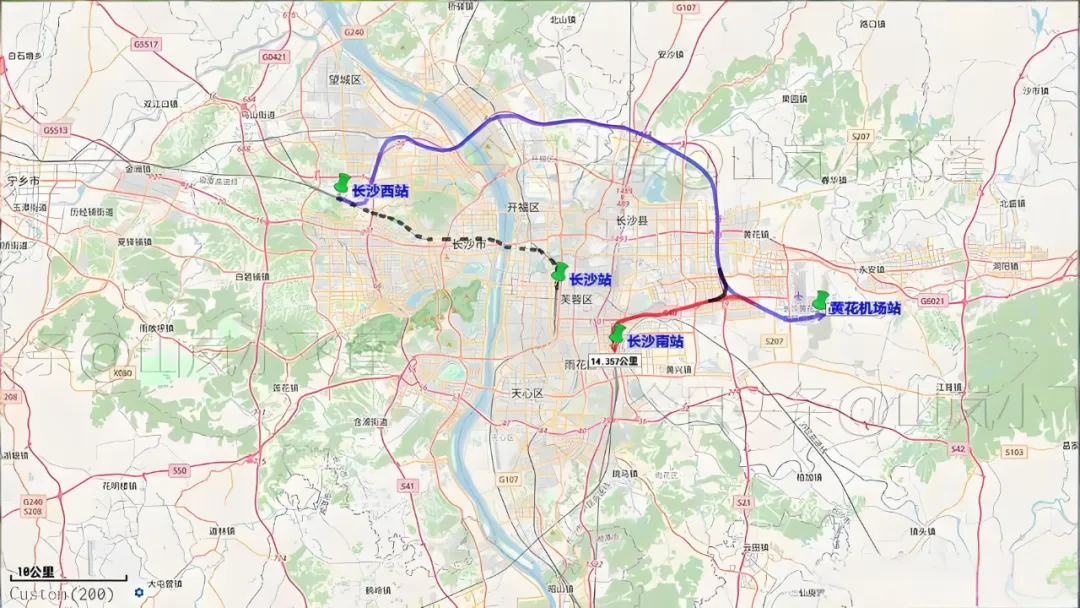

同时,长沙西站规划打造集高铁、城际、地铁、公交等于一体的现代化枢纽,实现地铁2号线、12号线等与高铁的“零换乘”,为旅客提供“风雨不沾衣”的换乘体验。其中地铁10号线(中远期规划)还将串联长沙西站、黄花机场与主城区,与机场改扩建工程打造的“4类5轨”换乘体系形成呼应,构建“空铁联运+双铁联动”的立体交通网络,让两大高铁枢纽与航空枢纽形成闭环。
两大枢纽的高效衔接,绝非简单的线路串联,更关乎长沙综合交通能级的跃升。省委副书记、省长毛伟明强调,要紧扣“零距离换乘”理念,加快建设智能化、网络化、绿色化的综合交通体系。长沙西站建成投运后,将与长沙南站形成“十字型+X型”互补的双枢纽格局,前者侧重对接川渝、闽粤方向,后者聚焦京津冀、长三角通道,再辅以黄花机场的空铁联运优势,长沙将真正跻身全国顶尖综合交通枢纽行列。
从“三小时之隔”到“半小时通达”,这场枢纽衔接的破局之战,不仅是对市民出行痛点的回应,更是长沙融入国家高铁网、推动长株潭一体化发展的关键一步。当联络线贯通、城轨串联、双站联动,长沙的交通版图将迎来重构,而那些曾因距离产生的出行困惑,终将成为城市交通升级路上的一段记忆。
