近日,长沙500kV东沙Ⅱ线接地升级改造工程顺利完成,CT-S-4型预装式成套防雷接地装置在相关杆塔投入应用。该工程结合深山地形、运输受限、高土壤电阻率等现场条件开展接地治理,进一步丰富了该装置在山区超高压线路接地改造中的应用案例。

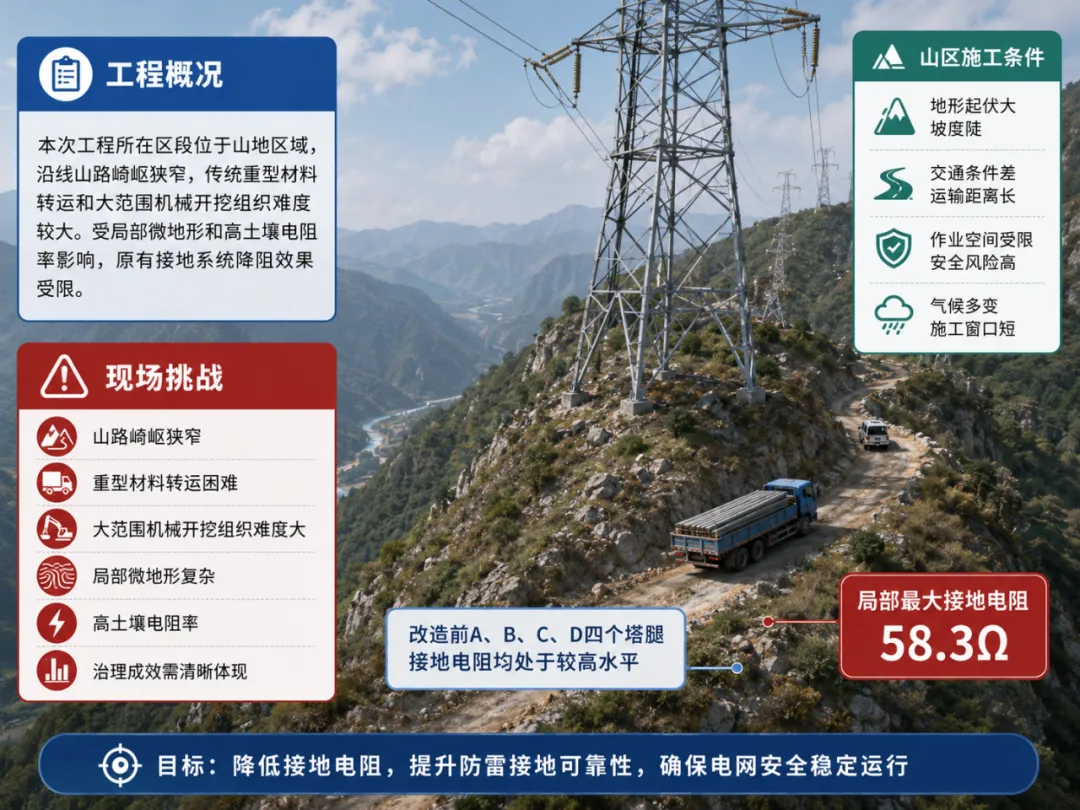

本次工程所在区段位于山地区域,沿线山路崎岖狭窄,传统重型材料转运和大范围机械开挖组织难度较大。受局部微地形和高土壤电阻率影响,原有接地系统降阻效果受限,改造前A、B、C、D四个塔腿接地电阻均处于较高水平,其中局部接地电阻最高达58.3Ω。
对深山超高压线路接地治理来说,现场关注的不只是接地电阻能否降下来,还要考虑材料能否顺利运输、接地体能否顺应地形灵活布设、施工开挖量能否控制,以及改造后数据能否清晰反映治理成效。
本次应用的CT-S-4型预装式成套防雷接地装置采用轻量化设计与一体化出厂预制工艺,现场可进行模块化组装,有助于减少复杂加工环节,提升山区线路接地改造的施工组织效率。

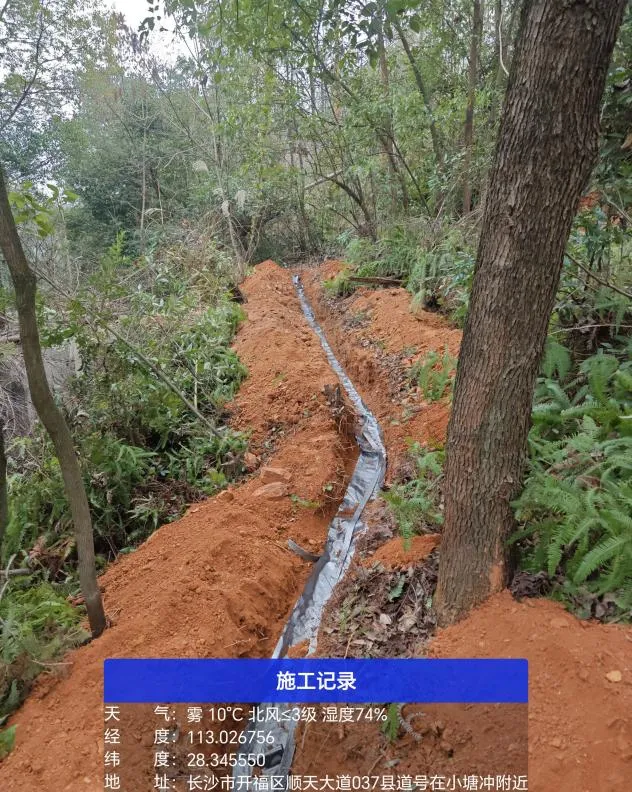

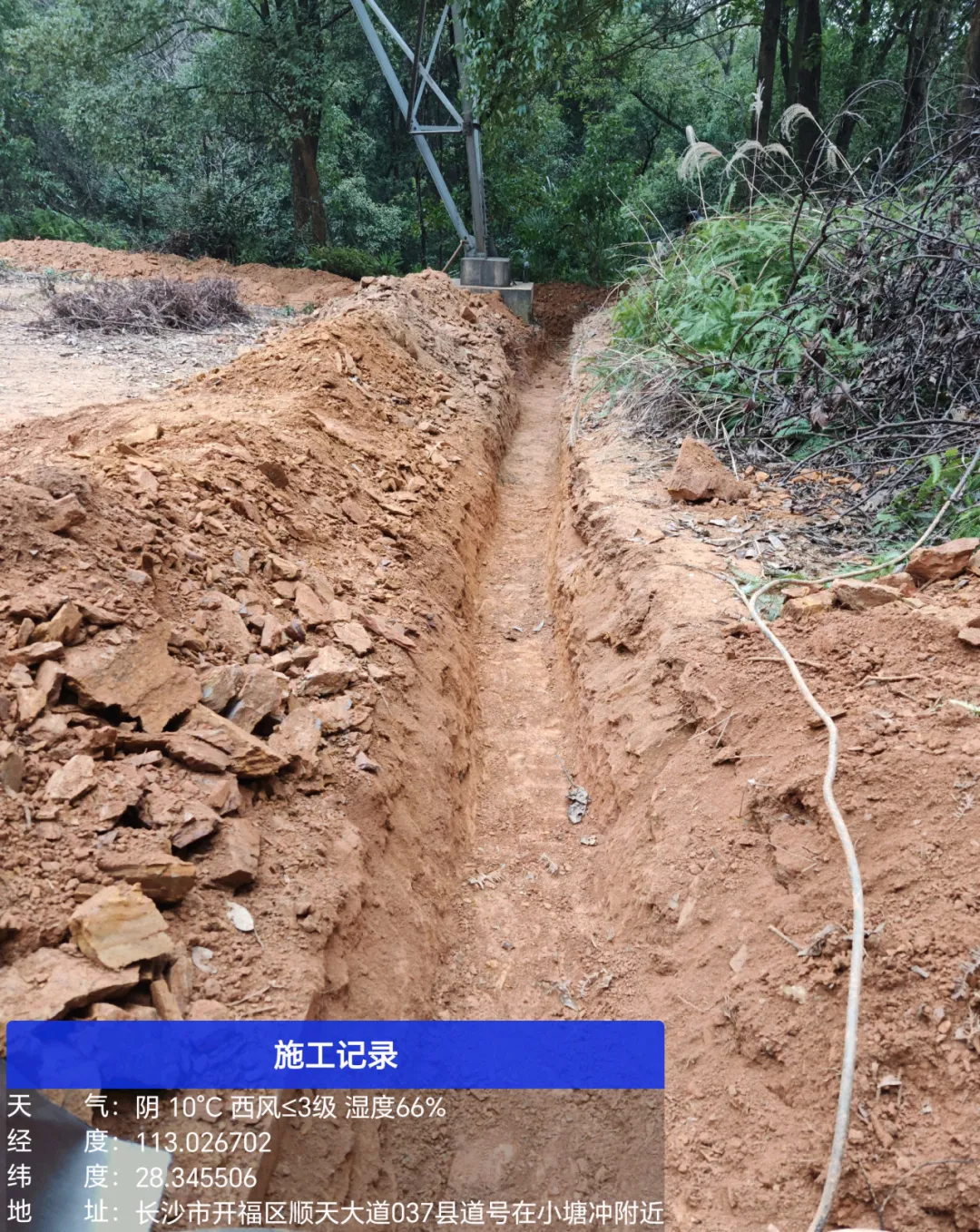

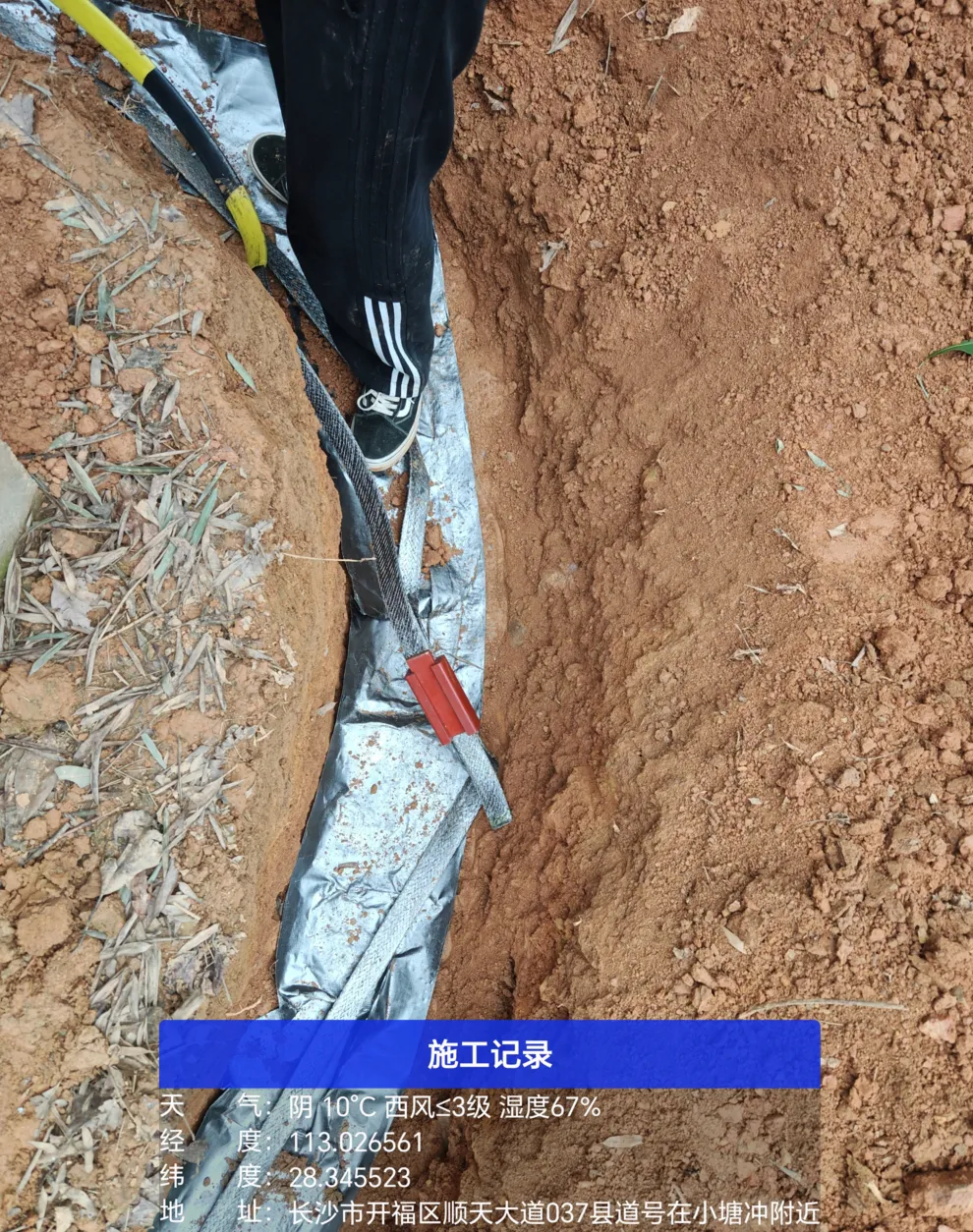

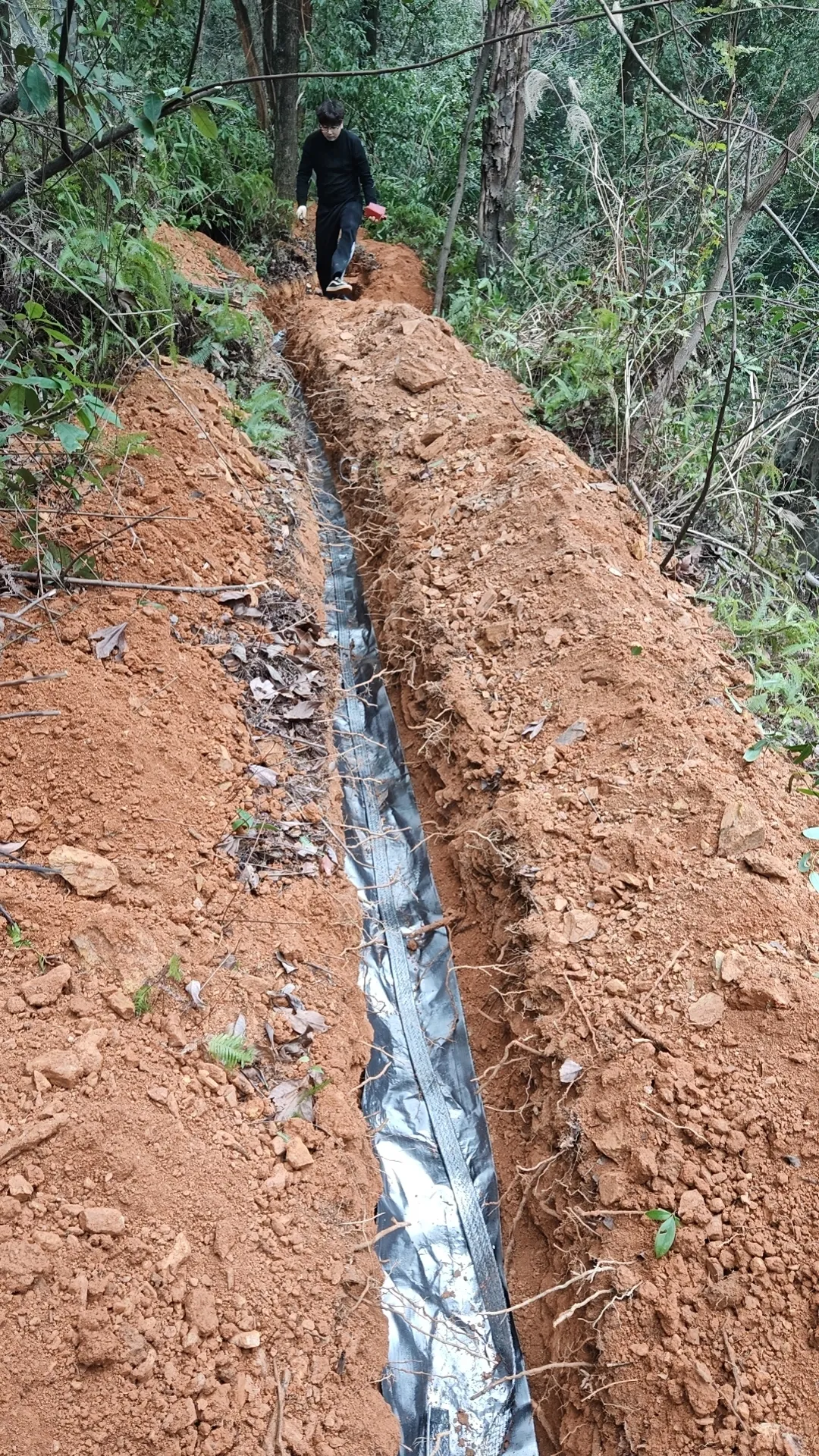

依托石墨材料柔性可弯折、易延展等特点,工程人员结合现场山势和可施工区域,对接地体布设方式进行适配调整,在减少大范围开挖压力的同时,提升接地体与周边土壤的接触效果,为深山高阻区段接地治理提供了更加灵活的实施方式。
改造完成后,现场对A、B、C、D四个塔腿接地电阻进行了复测,数据如下:
A腿接地电阻由改造前的58.3Ω降至6.1Ω;
B腿接地电阻由改造前的57.2Ω降至5.7Ω;
C腿接地电阻由改造前的56.4Ω降至5.8Ω;
D腿接地电阻由改造前的55.6Ω降至5.6Ω。
从现场测试结果看,四个塔腿接地电阻均实现明显下降,相关数据为后续运行跟踪、应用评价和技术优化提供了实测依据,也进一步体现了预装式成套防雷接地装置在山区高阻区段接地治理中的应用价值。
此次示范工程的完成,是预装式成套防雷接地装置在深山高阻、运输受限等超高压线路场景中的一次应用实践。通过在长沙500kV东沙Ⅱ线接地升级改造工程中投入应用,进一步丰富了该装置在复杂地形条件下的工程应用案例。
后续,院士工作站将持续跟踪装置应用情况,结合现场数据和运维反馈,进一步优化装置布设方式和施工应用方案,为山区超高压线路防雷接地治理及同类场景后续应用提供参考。
