2月2日,世界计算·长沙智谷项目第二区E06地块电力外线工程顺利竣工并完成送电。该工程的投运,将为地块内AI算力公共平台、产业研发等核心场景提供长期、稳定、可靠的电力保障,进一步提升了园区承载力和运营保障水平,助力园区产业集聚与可持续发展。

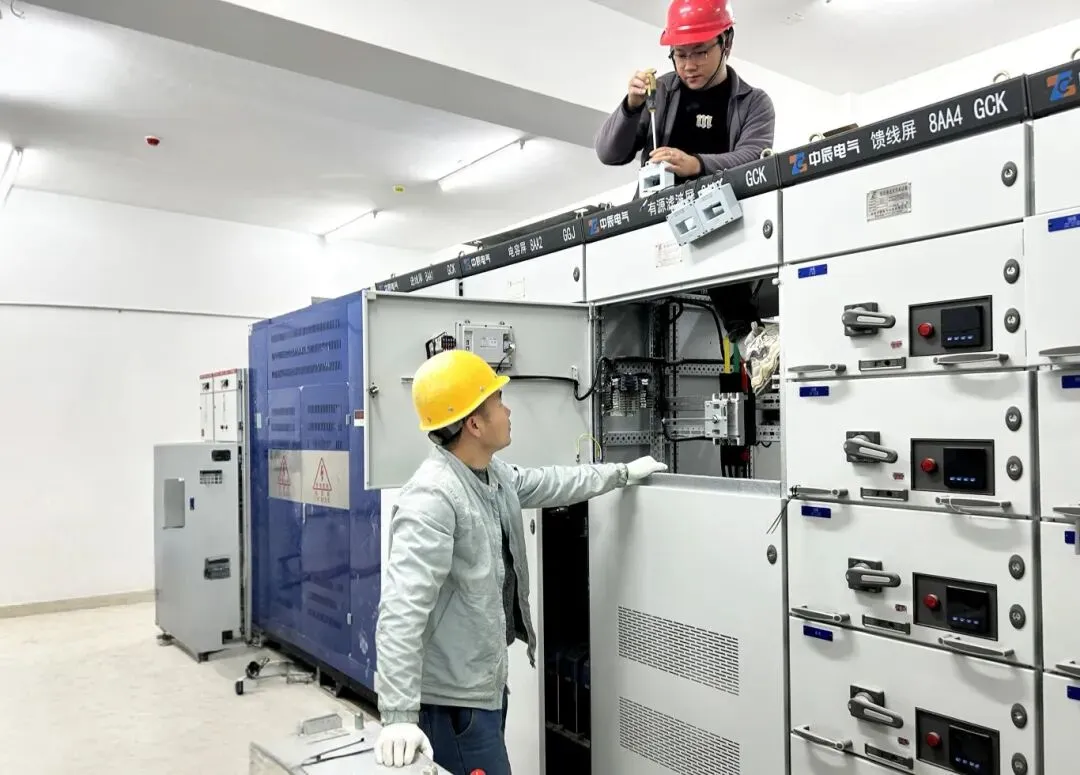

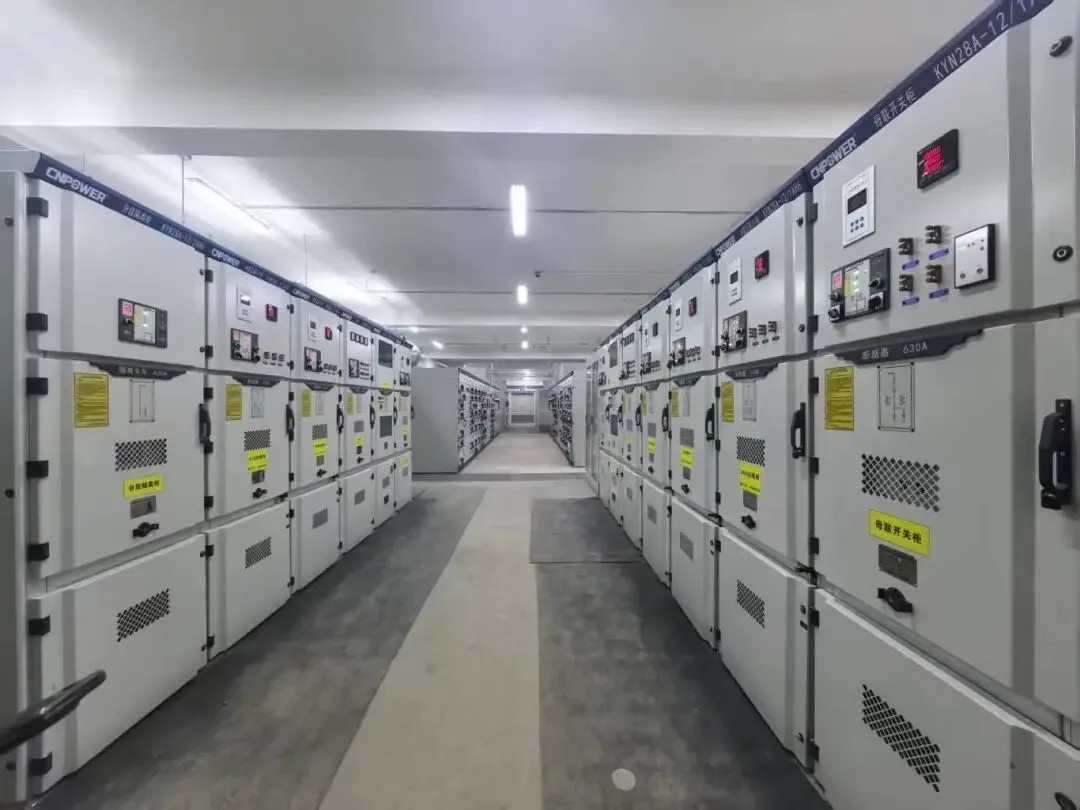

E06地块电力外线工程为世界计算·长沙智谷项目重要电力配套工程,包括敷设电力电缆、新建室内开关站、电力埋管、工作井及附属工程,供电电源由220kV汇智变与110kV车田湾变电站接出,总用电规模达12500kVA。
建设过程中,麓谷建发充分发挥统筹调度作用,积极对接协调湖南湘江相关职能部门、国网长沙供电公司、星电集团等单位,推动审批提速,优化施工流程,有效加快项目推进。

据悉,世界计算·长沙智谷位于长沙西门户、湖南湘江新区核心区域,总建筑面积约300万平方米,总投资约180亿元。作为长沙打造全球研发中心城市首开区、长沙先进计算集聚区的核心区,园区聚焦计算生态四大核心,目前已集聚人工智能、大数据等前沿领域企业200余家,并依托200P算力的全省最大AI公共算力平台等八大支撑体系,构建从技术研发到成果转化的全链条生态,推动先进计算产业集群发展。
