一、刚性产线正在被订单波动肢解
传统汽车产线换型时间30–120 分钟,电子产线换型 2–4 小时。当多品种小批量成为常态,刚性输送线就像一把只能砍大树的斧头,面对小树枝完全使不上力。博世长沙工厂曾面临同样困境:一条产线要兼容 12 种电机型号,传统滚筒线换型需重新调整工位间距、更换工装夹具,每次停产 3 小时。
柔性制造系统(FMS)不是"更快的输送线",而是"会思考的输送线"——通过模块化设备+动态路径算法,让产线像乐高一样重组。
二、:FMS 的效率革命
1. 换型时间:从小时级压缩到分钟级
截至2026 年,采用 FMS 的工厂,小批量订单平均换线时间可缩短至 15 分钟以内,综合生产成本较传统模式降低 30%–50% 。博世长沙工厂通过磁悬浮输送单元+预装快换模块,切换时间从 45 分钟优化至 8 分钟,设备改造成本降低 60% 。更前沿的 SMT 产线,换型时间已压缩至平均 4.7 分钟,较 2023 年缩短 34% 。
2. 设备利用率:从 65% 飙升到 95%
传统生产线设备利用率60%–75%,FMS 通过动态路径规划,将闲置工位自动旁路,设备利用率提升至 85%–95% 。这意味着同样 10 台设备,FMS 的产出相当于传统线的 1.3 倍。

3. 路径算法:不是找最短路径,是找最稳路径
FMS 的核心是动态路径规划算法:
- 全局规划:基于 Dijkstra 算法预生成大致路线
- 局部避障:激光雷达实时扫描,遇到障碍物 50 ms 内重新规划
- 多智能体协同:基于时间窗算法预测交通冲突,避免死锁
宁德时代宜宾基地的AGV 矩阵网络采用动态路径规划,处理 21700 与 4680 两种规格电池混流配送,物料周转效率保持 85% 以上,每小时支持 4000 个电芯的混流配送,较固定式输送线节省 35% 厂房空间 。
三、FMS 设计的三层架构

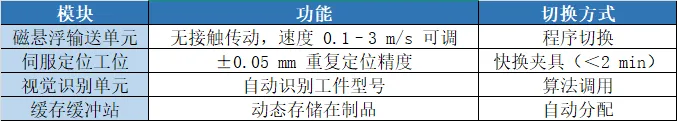

第一层:物理层——模块化硬件
第二层:控制层——动态调度
- 根据订单 BOM 自动重组工序路径
- 当某工位故障时,自动旁路并重新分配后续工位
- 产品切换时,新工件进入系统的同时旧工件完成收尾,实现"零停线切换"
第三层:数据层——数字孪生预演
在虚拟环境中预演换型过程,验证:
- 新路径是否与现有在制品冲突
- 工装切换时间是否影响节拍
- 质量检测点是否覆盖新工件关键尺寸
四、投资回报:FMS 不是奢侈品
某家电厂引入FMS 改造一条产线:
- 投资:输送系统 180 万,控制系统 60 万,工装快换 40 万,合计 280 万
- 收益:换型时间从 2 h 降至 15 min,年节省停机 120 h;多品种接单能力提升 40%,年增产值 800 万
- 回收期:10.5 个月
"产品切换时间>2 小时的产线,本质上还是大规模定制时代的遗物。FMS 不是让你买更贵的设备,是让你用同一条产线接住更多订单。"
